陜京四線四標段加強金口管理的實踐
來源:《管道保護》雜志 作者:許建東1 及立軍2 郭存杰1 時間:2019-1-15 閱讀:
1.中石油北京天然氣管道有限公司; 2.中油朗威監理有限責任公司

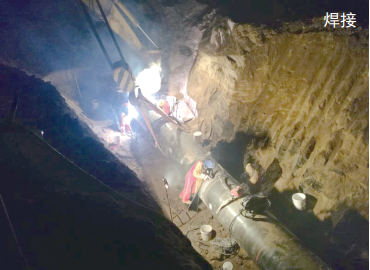

長輸管線焊接連頭是指焊接位置和長度已經固定,需要現場切割、打磨、組對、在兩端已經完成的管段的連接處;連頭金口是指不能進行水壓試驗的特殊連頭口。施工中存在兩方面的問題:①由于連接的兩段是已經完成的管線,管工一般需要借助外力將兩端管中心和連頭管中心統一,其焊接部位存在較大的焊接應力。②由于管線內外的溫差導致空氣進出,容易造成焊縫金相組織不良。
陜京四線第四標段嚴格金口管理,提升焊接質量,探索出了一些有效的經驗和做法。
1 金口連頭概況
第四標段線路全長271.7 km(干線240.7 km,聯絡(luò )線31 km),場站4座,閥室16座。 2017年9月20日開始第一道金口連頭作業,至2017年11月8日最后一道口結束,歷時50天。
第四標段金口連頭共計64處(125道口),其中:干線(含場站) 49處(96道口),聯絡(luò )線15處(29道口)。
2 金口管理要求
2.1 檢查記錄要求
(1)連頭口、金口管口組對檢査記錄應包括(不限于此):焊口編號、鋼管管號、管徑壁厚、防腐類型、鋼管長度、內徑偏差、坡口角度、 鈍邊、管內清理、管端清理、螺旋/直焊縫間距、對口間隙、錯邊量、管工姓名。
(2)連頭口、金口管道焊接記錄應包括(不限于此):焊口編號、施工環境(溫/濕度、風速)、焊接工藝規程編號、焊條烘干溫度及次數、預熱溫度、根焊與熱焊間隔時間、根焊/填充/蓋面的電流和電壓、送絲速度與焊接速度、層間溫度、焊接層(道)數、焊工姓名及焊工證編號、 焊后保溫情況。
(3)連頭口、金口焊縫表面質量檢査記錄應包括(不限于此):焊口編號、焊縫按0/3/6/9四個點位檢査錯邊量、焊縫余高、焊縫寬度、表面缺陷。
(4)焊口返修記錄應包括(不限于此):焊口編號、施工環境(溫/濕度、風速)、缺陷類型、缺陷位置長度、返修焊工姓名及編號、焊接工藝規程編號、焊材規格型號、焊條烘干溫度及次數,返修預熱溫度、是否整口預熱(或預熱長度)、打磨長度及深度、層間溫度、根焊/填充/蓋面的電流和電壓、送絲速度與焊接速度、焊接層(道)數、返修后焊縫余高、焊縫寬度、表面缺陷、焊后保溫情況。
2.2 現場管理要求
(1)項目建設單位(現場管理分部)、 監理 部、 EPC 承包商三方對連頭口、金口焊接過程實施旁站管理。
(2)各監理單位、 EPC承包商根據自身管理要求,加強對返修口、連頭口的程序管理,并提出相關具體要求 。
(3)返修口、連頭口、金口施工時留存照片不少于3張(主要包括:組對完成照片、焊接過程照片、焊接完成照片等),且包含完整施工過程,相關單位做好資料收集工作。
(4)各 EPC承包商認真核實各自的連頭口和返修口的焊接施工記錄內容, 如有缺項,立即調整補充。
(5)各監理單位要每周組織 EPC承包商、檢測單位對三口臺賬進行核對, 按樁號順序統計,并隨QHSE周報一同上報監理總部。經匯總后,監理總部將在PCM系統發布返修口、連頭口、金口臺賬統計表。
(6)金口連頭施工前需提前通知現場管理分部、監理部,旁站人員到場后方可施工。旁站人員要對焊工資質、焊接設備、材料、工藝規程等進行檢査,如實做好記錄及影像資料留存工作,并經三方簽字確認。
3 金口技術控制措施
3.1 連頭位置的選擇
金口連頭地點選擇在地勢平坦地帶,連頭前與焊接機組、試壓機組及生產部門充分溝通調整預留位置,避免將金口連頭位置設置在變壁厚位置、彎頭彎管位置及地勢高差大的位置等施工環境復雜地帶。
3.2 防止焊接冷裂紋產生
(1)加強焊前預熱工作。由于焊接收縮應力的不斷產生,預熱范圍不局限在返修的區域,而應同時預熱其他的焊接接頭部位,避免焊接收縮應力在不同溫度下對返修連頭的影響。
(2)適當控制預熱溫度?山档秃缚p冷卻速度,可使氫更易從焊縫熔池擴散,減少了焊縫中擴散氫含量。
(3)把握后熱溫度時間。在焊后趁焊縫溫度未降低時應立即進行后熱,使擴散氫有充分的時間溢出,降低焊縫中的殘余應力,減少冷裂紋產生的幾率。

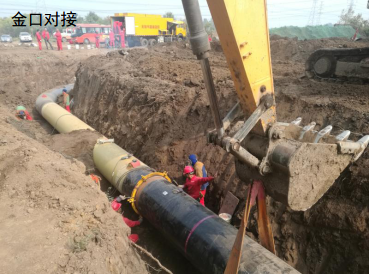

(4)防止強力組對。連頭位置不夠或者兩端中心軸不對稱,應通過預先修整管溝或留足足夠距離管道,給組對留下調整余量。強力組對將使長輸管線在焊接前就存在強大的附加內應力,這種內應力在焊后也不可能完全消除。采用外對口器,待焊接接頭未完全冷卻后,將對口設備拆除。
(6)避免工藝缺陷的產生。咬邊、未焊透、長條狀夾渣等工藝缺陷部位是應力集中區,這些部位容易產生冷裂紋。
3.2 減少管內外空氣溫差對焊縫質量的影響
(1)連頭焊接時盡量選在環境溫度變化不大的時間段。
(2)接近焊接封口時,空氣的進出越多。此時要保證焊接手法和速度。
(3)條件所限實在無法焊接時,可選用連頭對口設備,使該設備內壓力和管線壓力一致,保證焊接成型。
4 金口管理措施
4.1 金口連頭條件確認表
制定金口連頭條件確認表,包括金口連頭所要求的人員條件、機械設備、材料、工藝規程等內容。在施工現場,機組質檢員按照金口連頭條件確認表逐一核對檢查,例如機組經驗豐富的管工數量,不應少于2人,技術過硬的焊工數量,不應少于2人;三證齊全,上崗證為全項資質;金口連頭所需管材試壓合格等,監理核對后簽字確認。保證金口連頭主要控制因素在焊接前全部落實。
4.2 焊口質量檢查記錄
連頭(金口)焊口質量檢查記錄表包括工程焊接工藝規程A9版中連頭工藝編號,管材規格、等級,焊接材料、電流、電壓、層間參數,外觀檢查數據,管工姓名,焊工姓名,上崗證編號等焊接工藝規程和 規范、標準要求等數據,目視直觀,便于填寫和檢查,可操作性強。
4.3 管理部門旁站管理
金口連頭施工前,組織管理分部、監理部、 EPC承包商有關人員培訓,由監理總部工程師授課,詳細講解金口連頭檢查重點和注意事項,提高業務素質,參與金口連頭旁站管理。
重點檢查金口連頭機組施工作業,涵蓋人、機、料、法、環等內容,對標段監理、 EPC履職情況進行監督檢查,做到逐級管理。
4.4 嚴格控制金口數量
依據連頭施工質量管理規定技術要求,每個連頭地點的金口數量不超過2道。
5 及時整改存在問題
對EPC承包商施工機組在人、機、法、環、測等要素管理存在的缺失, QHSE體系運行存在的短板及時發現及時整改。
5.1 焊接3-3機組EF005-001樁存在問題
(1)焊檢尺1把、溫濕度計無鑒定標簽。焊接工藝規程為A8版。
(2) SJSX4-EF005-001+04J填4未進行排焊。
(3)個別不具備全項資質焊工填充焊接。焊工周某未持上崗證。
(4)焊接3-3機組未見現場安全檢查表。吊管機未見操作證、年檢報告。
(5)焊機無接地,配電箱接地不牢。滅火器卡片污損嚴重。
(6)受限空間作業票不規范。
發現以上問題后,要求該機組撤離金口連頭作業現場,并將違規焊口割除,由維搶修隊重新實施金口連頭。
5.2 焊接16-2機組FA069-001樁存在的問題
(1)機組長兼技術員不在現場。
(2)現場無溫濕度計,紅外測溫儀、焊檢尺各1無鑒定標簽。
(3)現場無技術交底記錄和簽字。質量檢查記錄未按時填寫。
(4)現場無起重工,質檢員不稱職。
發現以上問題后,責成該機組限時整改并及時回復。
6 結論
陜京四線第四標段金口連頭管理給我們以下幾點啟示。
(1)應建立操作性強、涵蓋面廣、可追溯性強的現場檢查資料檔案,合理控制金口施工的各個環節。
(2)金口連頭因為本身的特殊性,應得到更多的重視,高素質的施工人員和現場管理人員是金口連頭合格率的根本保障。
(3)控制金口連頭的數量既是質量控制手段,也是管道風險的控制手段,每個連頭地點的金口數量應不超過2道。
作者:許建東,中石油北京天然氣管道有限公司北京管理處工程師。
及立軍,中油朗威監理有限責任公司工程師。
郭存杰,中石油北京天然氣管道有限公司北京管理處副處長。
