大跨度定向鉆成品油管道原孔回拖搶修施工技術
來源:《管道保護》雜志 作者:阮亦根 阮哲 時間:2019-5-15 閱讀:
阮亦根1 阮哲2
1.中國石化浙江石油分公司; 2.中海油研究總院工程設計研究院
摘 要:大跨度定向鉆油氣在役管道失效后實施維搶修難度大,一般都采用換管重新穿越方式。由于受條件限制,某成品油管道采用將定向鉆破損管道拖出,并在原孔內回拖新管道,之后與穿越段兩端原有溝埋敷設管道連頭,恢復生產。該方案的不確定性在于,能否將破損管道拖出以替換新管道。詳細介紹了具體施工方法和技術措施,為類似定向鉆油氣在役管道失效搶修提供了可靠的經驗。
1 工程概況
2018年8月14日,某成品油管道(簡稱A管道)90 km+420 m處被G60高速公路拓寬工程地質勘探鉆破;破損點埋深21.2 m[1],破損段為定向鉆穿越管道,事發時管道處于停輸保壓狀態。
A管道定向鉆管道全長620 m,入土角13°,出土角8°,最大穿越深度24 m[2]。定向鉆管道兩端地形高差6.5 m,采用Φ 406.4×8.7 mm 、 L415鋼管,3PE防腐;三級擴孔至Φ850 mm[3]。
2 破損管道搶修技術方案
2.1 管道破損點位置

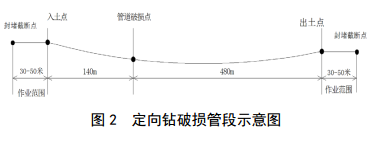

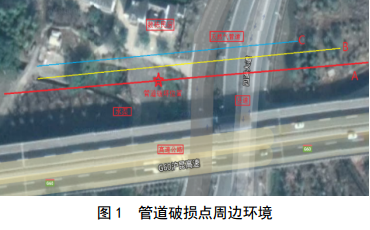

管道破損點與定向鉆入土點水平距離140 m,與出土點水平距離480 m;東側10 m為X502縣道;南側15 m為G60高速公路;西側20 m為高邊坡水渠;北側9 m為Φ 1016 mm輸氣管道(簡稱B管道)、 11.2 m為Φ 813 mm輸氣管道(簡稱C管道)、 25 m為數棟民房,作業場地受限(圖 1)。
2.2 管道破損點地質狀況
穿 越 管 段 地 質 狀 況 為 : 0 ~ 3 . 6 0 m 雜 填 土 ,0.80~8.30 m粉質粘土, 7.0~10.7 m粉質砂土,8.7~12.4 m細砂、卵石, 10.4~16.1 m強風化泥質砂巖, 12.9~36.1 m中等風化泥質砂巖, 26.1~45.8 m強風化碳質灰巖[4]。
2.3 破損搶修方案比選

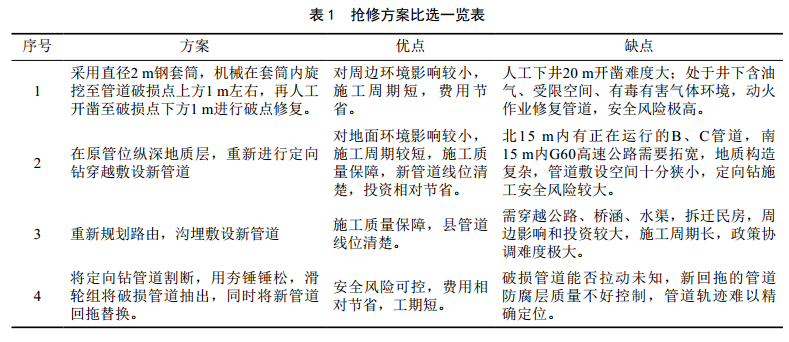

根據管道破損點周邊環境,初步確定四套搶修方案(表 1)。
2.4 搶修方案確定
(1)水平定向鉆管道主要位于中等風化泥質砂巖層,原定向鉆成孔良好,未出現大的坍塌,孔洞內留有大量原定向鉆施工期間的稠狀泥漿。
(2)管道破損點泄漏的柴油只有少量噴涌到地面,離破損點480 m的定向鉆出土點有部分油品滲出,說明定向鉆鉆道內存在空隙。
(3)定向鉆穿越段地下水豐富、水位較高。
據此確定采用方案4。
3 破損管道搶修施工技術
全部搶修施工在定向鉆入土點和出土點位置進行(圖 2),關鍵施工技術是對破損管段兩端帶壓封堵、清管拉拔以及新管線回拖安裝等。
3.1 施工前安全措施
由于管道停輸狀態保壓較高(破損管段就近站場表壓為2.0 MPa),管道破損后泄漏量、泄漏范圍較大,發生事故后立刻采取了區域警戒、關閉上下游線路截斷閥、 24小時泄漏巡查、油料回收、油氣濃度檢測、人員車輛疏散等措施。
3.2 帶壓封堵及置換

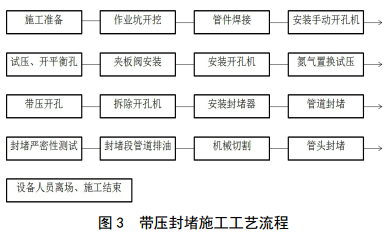

帶壓封堵施工工藝見圖 3。
(1)帶壓封堵全過程進行可燃氣體檢測。
(2)采用的管件與原管道設計壓力等級一致。
(3)使用DM管道檢測儀探測基本管位、走向和埋深。
(4)作業坑施工場地需滿足封堵設備布置、操作等需要。
(5)應先開平衡孔,后開封堵口,最后開收油孔。
(6)確定封堵嚴密后,進行封堵段抽油作業。
(7)破損管段截斷切割前,用氮氣置換油氣。
(8)兩端口采用封頭滿焊密封;使用黃油膩子密封,封堵有效長度不應小于1.5倍管道內徑。
3.3 新管道用材、焊接與檢驗
(1)新管道采用Φ 406.4×12.5 mm、 L415鋼管,每支長12 m,冷彎管現場制作,熱煨彎管工廠定制。鋼管、管件采購和制作按現行標準執行[5-7]。

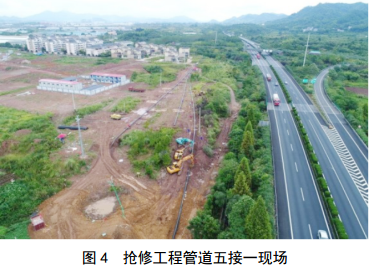

(2)在焊接施工前進行焊接工藝評定,根據評定合格的焊接工藝編制焊接工藝規程[8]。焊接方式每10支管道焊接成一個拖管單元,五接一方式(圖 4)。采用手工電弧焊,下向焊操作[9],地面組焊。所有焊縫都采用100%X射線照相檢驗和100%超聲波探傷檢驗,對于不合格焊口只允許一次返修,返修不合格必須割口[10-11]。
3.4 新管道清管、測徑及試壓
(1)清管與測徑。每一拖管單元試壓前、后分 別進行清管和測徑。五個單元焊接回拖后,整體試壓前、后再分別進行清管和測徑。試壓管段兩端設臨時清管器收發裝置,清管球選擇過盈量為管內徑的5%~8%,采用帶鋁質測徑板清管器,測徑板直徑為管道內徑的90%,測徑板通過無變形、皺褶,判定為合格,清管、測徑壓力小于管線設計壓力[11-14]。
(2)試壓。在出土點設表,清管、測徑過程中進行試壓。強度試驗壓力取1.5倍設計壓力,嚴密性試驗壓力為設計壓力。試壓水質為無腐蝕性、潔凈水, pH值6~9[11,14]。
3.5 破損管道拉拔
選擇現場條件較好的定向鉆出土端,設置夯錘不斷錘擊破損管道,定向鉆入土端設置鉆機帶動滑輪組牽引破損管道,進行夯管試拖。
(1)夯錘、拖拉設備選型
Φ 406.4×8.7 mm、 L415鋼管的最低屈服強度為415 MPa,最低抗拉強度為520 MPa[15];夯錘最大的錘擊力不大于415 MPa,滑輪組最大拉力不大于520 MPa。
(2)破損管道回拖
破損管道最初定向鉆施工時,采用Φ406.4×8.7 mm主管道和Φ 114×6 mm光纜鋼套管一起自由回拖,考慮到光纜鋼套管可能纏繞破損管道,將增加破損管道回拖阻力,且光纜鋼套管未做防腐,強度有所下降,本次只回拖Φ 406.4×8.7 mm破損管道。

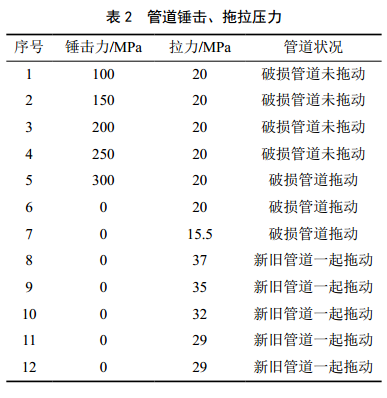

破損管道受到錘擊后管壁上的泥漿、碎土松動,如此持續2分鐘,然后在入土端用鉆機牽引滑輪組(共5股組)拉拔。逐步增大錘擊壓力和牽引拉力,在300 MPa壓力錘擊過后,鉆機牽引拉力顯示4.2 MPa時(實際拉力為4.2×5 MPa),破損管道被拉動。停止錘擊,單用鉆機牽引滑輪組拉拔,鉆機牽引拉力顯示3.1 MPa(實際拉力為3.1×5 MPa)。

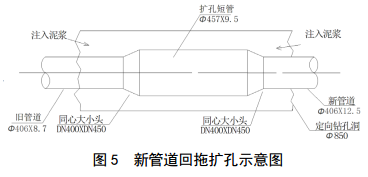

停止夯拉,在破損管道與新管道之間焊接長12 m的Φ 457×9.5 mm短管(圖 5),作為新管道回拖擴孔。當鉆機牽引拉力顯示7.4 MPa時(實際拉力為7.4×5 MPa),新舊管道一起被拉動(表 2)。
3.6 新管道回拖
(1)注入泥漿
在水平定向鉆出土端(新管道拖進洞口)設置泥漿池,連續調制、灌注泥漿,新管道經過泥漿浸泡后拖進洞口;同時在管道破損處再高壓注入泥漿,以減輕管道回拖過程的摩擦,保護新管道防腐層。
(2)短管擴孔
Φ 457×9.5 mm短管(圖 5)連著舊管道一起回拖,同時給新管道引成了擴孔回拖空間。
(3)防腐層評價
新管道采用3PE防腐,現場對回拖出來的部分新管道經表面清洗、查看,防腐層保持完好;用電火花檢測沒有發現防腐層漏點;管道連頭通過兩端就近陰保測試樁進行防腐層質量評價,結果全部合格,其中81.3%管段達到優級[16]。
(4)腐蝕預防措施
為防止管道回拖過程中3PE防腐層機械損傷,在管段封堵井位置增設了二組犧牲陽極裝置,以達到保護效果。
3.7 可燃氣體檢測
破損管道拉拔及新管道回拖過程中,需要大量的焊接拖拉頭、破損管道割斷、新管道五接一焊接、安裝收發球裝置等明火作業,每道工序作業前進行了可燃氣體檢測。
3.8 新管道兩端焊接和投油
(1)新管道連頭
新管道回拖、清管、測徑合格后,整體進行強度和嚴密性試驗及可燃氣體檢測,采用陀螺儀進行管位精準測量;然后兩端進行連頭焊接、檢驗。
(2)新管道投油
連頭焊縫檢驗合格后,先取出入土端(相對低點)封堵塞,開啟入土點下游方向線路截斷閥,出土端(相對高點)封堵器平衡孔排氣并監視充油量。當平衡孔不再排氣、少量排油后,將平衡孔封堵,再開啟出土點上游方向線路截斷閥完成投油。
4 結論
本案例成功取決于以下關鍵條件和因素。
(1)破損管段巖層地質穩定,定向鉆成孔良好,沒有塌孔或者較少塌孔。
(2)地下水豐富,水位較高,使得原始泥漿始終處于濕潤狀態,沒有完全固結抱死管道。
(3)選擇合適的夯錘錘擊和滑輪組牽引,錘擊壓力不大于管道最低屈服強度,牽引拉力不大于管道最低抗拉強度。
(4)管道回拖過程中采用Φ 457 mm短管擴孔,始終在新管道拖進洞口、破損點注漿,增加潤滑、減少摩擦、保護防腐層。
(5)新管道回拖前后分別進行清管、測徑、試壓,整體連接后進行防腐層評價和犧牲陽極保護。
(6)事故管段恢復投產后,對該段管道及前后管段進行高后果區識別、評價和管理。
參考文獻:
【1】G60高速常山港特大橋拼寬工程k01-k17巖土工程勘察記錄.2018-08.
【2】中石化石油工程設計有限公司.龍游―常山成品油管道工程施工圖設計.2013-03.
【3】中石化江漢油建工程有限公司.龍游―常山成品油 管道工程施工日志(定向鉆) .2013-10.
【4】龍游―常山成品油管道工程CS116-CS117縣道 X 5 0 2 穿 越 巖 土 工 程 勘 察 ( 詳 細 勘 察 ) .地-2012279D29.2013-03.
【5】中華人民共和國國家質量監督檢驗檢疫總局.石油天然氣工業管線輸送系統用鋼管:GB/T9711-2017[S].北京:中國標準出版社,2017.
【6】國家能源局.鋼質管道冷彎管制作及驗收規范:SY/T4127-2014[S].北京:石油工業出版社, 2014.
【7】國家能源局.油氣輸送用鋼制感應加熱彎管:SY/T5257-2012[S].北京:石油工業出版社, 2012.
【8】中華人民共和國國家質量監督檢驗檢疫總局.鋼質管道焊接及驗收:GB/T31032-2014[S].北京:中國國標出版社, 2015.
【9】中國石油天然氣集團公司.管道下向焊接工藝規程:QSY1078-2010[S].北京:石油工業出版社, 2010.
【10】國家能源局,石油天然氣鋼質管道無損檢測:SY/T4109-2013[S].北京:石油工業出版社, 2013.
【11】中華人民共和國住房和城鄉建設部.油氣長輸管道工程施工及驗收規范:GB50369-2014[S].北京:中國計劃出版社, 2014.
【12】國家能源局.油氣輸送管道工程水平定向鉆穿越設計技術規范:SY/T6968-2013[S].北京:石油工業出版社,2013.
【13】中華人民共和國住房和城鄉建設部.油氣輸送管道穿越工程設計規范:GB50423-2013[S].北京:中國計劃出版社,2014.
【14】中華人民共和國住房和城鄉建設部,油氣輸送管道穿越工程施工規范:GB50424-2015[S].北京:中國計劃出版社,2015.
【15】中華人民共和國國家質量監督檢驗檢疫總局.壓力管道規范 長輸管道:GB/T34275-2017[S].北京:中國標準出版社, 2017.
【16】青島雅合科技有限公司.甬紹金衢成品油管道常山穿越段檢測評價報告[R].2018-0919.
作者:阮亦根,男, 1963年生,高級工程師, 1985年7月浙江海洋學院油氣儲運專業畢業,現從事油氣管道建設、運行管理工作。
