管道停輸連頭下料組對常見問題及解決方法
來源:《管道保護》雜志2020年第6期(總第55期) 作者:才永剛;郭存杰;高鐵龍;戈永越 時間:2020-11-17 閱讀:
才永剛 郭存杰 高鐵龍 戈永越
北京天然氣管道有限公司維搶修中心
摘 要:在管道安全隱患整改、改線擴建等維搶修作業中,采取上下游閥門截斷停輸連頭作業的方法較為安全有效。壓縮單次停輸動火時間對連頭下料組對的作業質量提出了較高的要求。針對在管道停輸連頭下料組對過程中出現的常見問題,提出了可行性解決方法。
關鍵詞:管道; 停輸連頭;動火作業;下料組對
為保證管道維搶修質量安全可靠,減少天然氣停輸時間,保障下游供氣穩定充足,需要盡量壓縮單次停輸動火時間,對連頭下料組對質量及作業人員的技能要求較高。 2019年北京管道維搶修中心共執行公司調令70份,完成一級動火作業21項,二三級動火作業23項,計劃性維修作業20項,參與輸氣處應急演練6次;啟動并完成應急處置作業6次;共計焊接1007道焊口,安裝B型套筒2處,組對、焊接的合格率均保持100%。筆者針對動火作業下料組對常見問題,分析其影響因素并給出了解決辦法。
1 直接影響因素
1.1 準備工作
作業前如存在機具、設備準備不充分,現場物料檢查不仔細,準備工序缺少驗收環節等問題,會(huì )造成工作延誤或無法進行。如2015年陜京管道霸州動火作業時,由于管工檢查連頭管材不仔細,下料組對后才發現短接上有一個由里向外氣割槍吹出來的孔洞,造成無法使用; 2019年烏蘭察布壓氣站動火作業中,管工沒有仔細檢查第三方施工單位前期預制好的管件即實施組對、焊接,造成相鄰兩管端直焊縫距離過近,只得將該焊口進行割口重新組對處理。
解決辦法:施工前要加強驗收環節管理,由專人對設備機具、工程材料進行二次復驗,全程把關。
1.2 測量數據不準確
作業前期,管工測量時多用粉線、量角器、直角尺等手工測量,取幾次近似值作為下料依據,而忽略了微小誤差會(huì )直接影響下料精準度。管徑越大、兩管段間距離越遠,測量誤差出現的幾率越大。
解決辦法:針對幾種常用的連頭方式,研制大管徑、長距離、精準度高的專用測量工具,提高測量精度。測量過程必須進行二次復尺校驗,確保數據準確無誤后再下料。
1.3 環境溫差變化

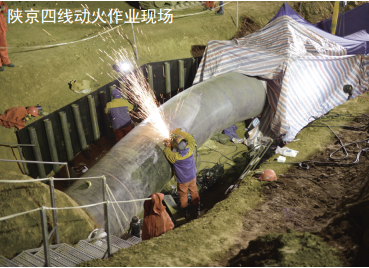

管道途經各地區存在溫差變化,給連頭作業帶來不同的影響。如陜京四線紅墩界壓氣站地處陜西與內蒙交界,環境溫差大,管工在下料時沒有充分考慮溫度變化對管材的影響,露出的管線在氣溫升高后變 長,造成首次組對不成功,延誤時間約3 小時。
解決辦法:下料前應預先關注天氣情況,充分考慮到管線熱膨脹量對當次下料組對的影響,確保下料準確。對管工定期開展專業知識培訓和經驗交流,使其熟知、掌握連頭過程中常見的計算方法,如管線熱膨脹計算公式等。
1.4 管道應力
在管道動火連頭斷管過程中,受地形、回填土擠壓或管內溫差促成的熱脹冷縮、施工時強行組對等特殊因素影響,埋地管線斷開后受內部應力釋放而彈開、錯位現象較為常見,而應力釋放過多將影響連頭下料、組對、焊接質量。
解決辦法:為避免應力過多釋放造成管線下料、組對困難,可根據埋地管線的地形、地貌判定應力釋放點,提前對下沉管段采取支護,縮小應力釋放過多造成短接下料斜口量大,影響組對、焊接質量。如果現場條件允許,施工機具準備充足,可采用挖掘機挖出連頭點前后30~50 m管道周?chē)餐,釋放應力,調整管線中心軸距,減少偏差,提高連頭質量。
1.5 切割管口平整度
管道停輸連頭作業多為斜口下料組對,由于測量、畫線的誤差或切割等因素造成的管口平整度缺陷,對組對質量有直接影響。
解決辦法:劃線前對管口進行等分定點,等分點越多精準度越高,根據管徑大小目前多采用4等分、 8等分和12等分方法確定切割點,減少劃線誤差對管口平整度的影響。切割后的管口在打磨前可采取平口圈(特制工具)進行管口平面驗證,確保管口平整度。
2 間接影響因素
2.1 員工心理素質
動火作業時間緊迫,一級動火停輸連頭作業一般要求在20個小時內完成測量、下料、組對及焊接所有工序,公司領導全程現場監管,施工質量要求百分之百,致使現場作業人員心理壓力大、過分緊張,容易出現失誤,影響正常發揮。
解決辦法:嚴格要求施工現場標準化作業。模擬實戰練兵,提高作業人員心理抗壓能力。如通過上臺發言鍛煉,克服緊張心理;加強模擬作業培訓,養成標準化操作習慣,降低操作失誤的概率。
2.2 不良作業習慣
在施工前,工具、設備要在作業現場擺放整齊、合理,但隨著作業進度不斷推進,作業現場逐漸出現線纜雜亂無章、工具亂放等現象。其原因是操作人員只追求工作速度而不注重工作細節,長期形成的不良作業習慣,會(huì )埋下作業安全隱患,影響施工質量。
解決辦法:對操作員工要加強日常標準化作業訓練,養成良好的作業習慣,提升員工素質教育,重視施工質量和細節,杜絕安全隱患。
2.3 管材自身缺陷
在役管道在斷開后普遍存在管徑大小差異和管口橢圓度不精準缺陷,從而出現管口組對錯邊量超出規范要求現象,影響組對和焊接質量。
解決辦法:在技術規范允許范圍內對橢圓管口進行減薄壁厚過度處理,組對過程中采用外對口器對橢圓管口進行擠壓調整,使變形管口調整到正常范圍內再實施焊接作業,確保施工質量。
作者簡介:才永剛 ,1980 年生,大專,北京天然氣管道公司維搶修中心作業隊隊長,主要從事管道維搶修作業管理工作。聯系方式:18634942241, 20171901@qq.com。
