地方天然氣管道高后果區管理改進措施
來源:《管道保護》雜志 作者:付志明 時間:2020-11-17 閱讀:
付志明
江西省天然氣集團有限公司
摘 要:管道高后果區具有一定安全風險,是地方管道企業管理的重點也是薄弱環節。分析了地方天然氣管道高后果區管理現狀,根據完整性管理規范的要求,結合日常管理實際,探討對高后果區進行有效管控的改進措施。
關鍵詞:天然氣管道;高后果區;巡檢;腐蝕防護;第三方施工
江西省天然氣集團有限公司所屬長輸管道承接西氣東輸、川氣東送國家干線管道,并負責地方天然氣管道建設及運營。目前規劃建設省級天然氣管道3430 km,已投產運營1302 km。
1 高后果區現狀

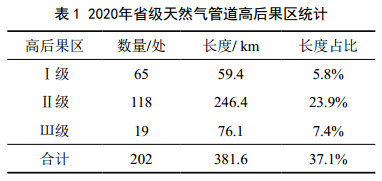

2020年,共識別出高后果區202處,合計長度381.6 km,占已投產運營管道的37.1%,詳情見表 1。
2 高后果區成因

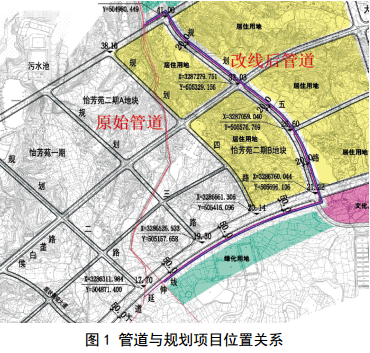

天然氣管道前期建設時,管道路由基本選擇丘陵及水田,絕大部分按二級地區設計,后期由于地方規劃建設,規劃用地逐漸靠近、圈占管道,造成管道周邊地區等級升高,形成新的高后果區。以典型的Ш級高后果區JJ-JC-HCAs002為例, 2009年建設時原管道沿地形敷設于丘陵地段,按二級地區設計,管道壁厚為7.1 mm,管徑為508 mm,設計壓力為6.3 MPa。2013年,當地將管道途經路由段規劃為芳蘭組團項目,擬建設大量安置房及配套設施,管道斜穿規劃用地,涉及管道長度約2.5 km,如圖 1所示。
項目建成后管道周邊將升級為四級地區,原有管道壁厚無法滿足強度設計要求,增大管道運行風險。經管道企業與地方協商, 2015新建管道遷移至規劃道路一側,按四級地區等級敷設,雖解決了地方用地及管道強度要求,但新增了1處Ⅲ級高后果區。主要原因是:
(1)隨著工業化、城鎮化快速推進,地方規劃與管道規劃沖突問題比較嚴峻,先前遠離城市的天然氣管道逐漸被各種大型建構筑物、工業園區及公共設施等包圍,造成地區等級升級,形成新的高后果區。
(2)管道完整性管理推進時間短、不夠深入;鶎庸芾砣藛T系統學習培訓欠缺,存在對高后果區識別定級、管段長度劃分不夠準確等問題。
(3) 管 道 高 后 果 區 風 險 評 價 滯 后 , 目 前 僅600 km管道完成內檢測,其余絕大部分超期未進行完整性評價。工作滯后于現實需要。
(4)部分基層管理人員對管道高后果區缺乏系統認識,不知道如何管理,管理方法單一,缺少針對性措施。
3 高后果區管理改進措施
3.1 優化路由定期識別
(1)項目建設前期開展高后果區識別,優化路由選擇,盡量從源頭上減少高后果區存量,無法避繞高后果區時應采取安全防護措施,提高管道本質安全。
(2)高后果區隨時間和環境改變而發生變化,識別周期不得超過18個月。定期識別并編制更新“一區一案”,認真組織基層人員學習把握高后果區識別準則,統一標準,避免人為提高或降低高后果區數量、級別及長度。
3.2 認真做好“雙評價”
(1)風險評價。根據管道現狀及管道基礎數據采集情況,選擇適合的方法開展高后果區管段風險評價,并根據評價結果做好風險消減工作。
(2)完整性評價。組織有條件的管道進行工藝改造和內檢測作業,無條件進行內檢測的管道,依據TSG D7003―2010《壓力管道定期檢驗規則-長輸油氣管道》,委托地方特檢院利用內腐蝕、外腐蝕等多種檢測方法對管道進行綜合評價。
3.3 夯實基礎性工作
(1)加密管道巡檢。實行領導分片區承包管理制度,日常徒步巡查應優先巡查高后果區,加密巡檢頻次,不得遠距離查看或繞行。管道周邊人員密集場所,安裝視頻監控設施。完善“三樁一牌”,保證字跡清晰,明晰管道正確走向。定期清理雜草,保障線路通視。定期監測埋深。
(2)收集密閉空間信息。定期收集更新管道周邊10米范圍內的排水、排污管道以及管溝、管涵等可能存在的油氣聚集空間的地下設施信息,定期檢測是否存在可燃氣體,形成排查檢測表格,掌握相關信息。
(3)監測維護腐蝕防護。定期檢測高后果區內管道防腐層完好情況、陰極保護電位及雜散電流干擾情況,對異常情況及時采取有效措施保證管道陰極保護系統正常運行。制定年度維修計劃時,優先考慮對高后果區段管道防腐層漏點、雜散電流干擾異常點進行整改處置。
(4)加強第三方施工管理。及時掌握高后果區管道安全信息。完善信息收集制度,切實執行交叉施工管理工作程序,安排專人負責對第三方施工實施全過程監督管理。對保護管道業績突出的員工和群眾給予獎勵。引入光纖預警系統等技防措施,及時識別管道周邊第三方施工情況。
(5)開展宣傳及應急演練。對管道泄漏可能影響到的區域,建立安全警告機制,重點宣傳管道泄漏跡象、燃燒爆炸后果影響范圍、人員疏散逃生路線及企業聯系人方式。梳理并完善高后果區應急預案及現場處置方案,確保應急方案可執行。定期組織開展應急演練,提高應急處置能力。
(6)積極推進政企合作。主動向地方政府規劃、自然資源、發改委、安監等部門匯報工作,按要求報備管道竣工測量圖和應急預案及現場處置方案。
作者簡介:付志明,1985年生,工程師,中國石油大學(北京)畢業,目前在江西省天然氣集團有限公司生產綜合管理部,主管管道保護管理工作。聯系方式:13677009422,270551771@qq.com。
