天然氣管道交叉施工風險管控方略
來源:《管道保護》雜志 作者:于晶晶 時間:2020-11-17 閱讀:
于晶晶
北京天然氣管道有限公司石家莊輸氣管理處
摘 要:其他工程與天然氣管道交叉施工存在一定安全風險。陜京管道在日常管理中,按照“預控在前、監管在中、總結在后”的原則,落實“四防措施”、堅守“三條紅線”,有效保障了管道安全運行。
關鍵詞:陜京管道; 交叉施工;四防措施
隨著社會(huì )和經濟的快速發展,陜京天然氣管道高后果區數量逐年上升,管道安全管理面臨前所未有的壓力。 2019年共識別高后果區300處, 2020年增至311處,新增三級高后果區6處。管道地區等級升級91段、 134.98 km;其中一級升四級地區6段、13.79 km;一級升三級地區11段、 16.27 km;新增大量風險點。
面對壓力和挑戰,陜京管道轉變思想觀念、夯實管理基礎,踐行“預控在前、監管在中、總結在后”的防控原則,堅持“四防措施”、堅守“三條紅線”,保障管道安全運行。
1 預控在前

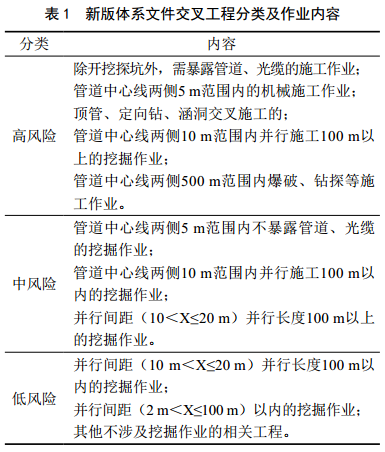

核心是落實“四防措施”,即人防、物防、技防和信息防相結合,構建管道安全保護防護體系,提升主動感知預防風險能力。陜京管道按照公司新版體系文件對交叉工程施工風險類型重新分類 ,由大型、中型、小型交叉工程管理,改為高風險、中風險、低風險交叉工程進行管控(表 1)。新修訂的管控措施更為科學、合理和適用。高、中、低風險的交叉工程分別實行一、二、三級布控,同時根據現場風險采取人防、物防、技防等措施;對中、高風險交叉工程或周邊工程建立施工動態微信群,及時獲取施工信息,落實信息防。

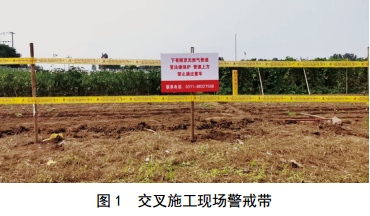

(1)三級警戒帶布控。安全邊界采用5 cm以上警戒帶劃定隔離,每8 m左右埋設一根直徑5 cm樁體,地面以上高度1.2 m。警戒帶沿樁體自頂端向下每0.4 m水平布置1條,共2條,圍圈管道施工預控區域(圖 1)。

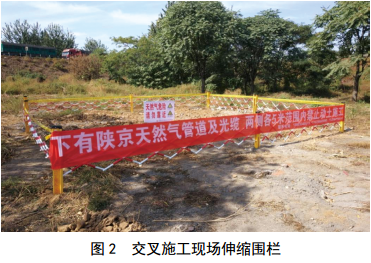

(2)二級伸縮圍欄布控。安全邊界采用伸縮圍欄劃定隔離區域,每5 m設置一個圍欄立柱,地面以上高度1.2 m,警戒帶沿圍欄立柱頂端水平布置1條。圍欄四周樹立警示彩旗、拉設宣傳條幅、安全告知牌等,圍圈全部管道施工預控區域。

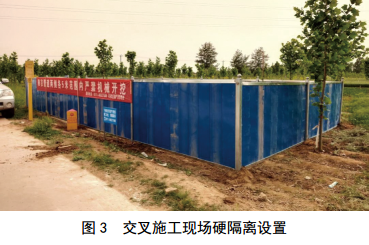

(3)一級硬隔離布控。安全邊界采用鋼管腳手架?chē)鷻诨虿输摪鍑鷵醯仍O置劃定隔離,隔離上沿距離地面高度不低于2 m,顏色為藍色或紅色(圖 2),F場搭設看護帳篷和監控攝像等人防、技防設施(圖 3)。
三級布控與人防、物防、技防、信息防相互結合,從物理層面對現場實施有效管控,保障了工程前期管道和光纜的安全運行,有效避免了第三方損壞事件發生。
2 監管在中
核心原則是堅守三條紅線,即“一點一案、見管見纜、機在人在”。
(1)一點一案。在管道周邊或上方進行施工作業,每一處交叉點編制一個施工方案,此外結合現場實際情況進行作業前安全分析,制定監護方案。
(2)見管見纜。即施工前通過儀器測試與開挖驗證確定管道和光纜的具體走向、位置、埋深,并采取有效保護措施。
(3)機在人在。對于已知曉的施工計劃項目,可能存在偷干、蠻干風險的相關工程,作業區可根據現場情況提前聘請臨時看護人員,密切關注機械施工動向,切實做到 “機在人在”,嚴防機械損傷管道和光纜的事故發生。施工期間管道管理人員到場全程監護,施工一步驗證一步,涉及安全問題堅守“一點不能差,差一點也不行”原則,嚴把安全關、質量關。監護過程中,發現管道保護措施不符合方案要求的,應立即叫停作業。對高風險交叉工程實現視頻監控全覆蓋、施工現場“可視化”管理。
3 總結在后
施工完畢后完善施工檔案并進行總結分析,提煉好的經驗和做法,找出不足和問題,不斷完善管道相關數據信息,提高施工現場管理水平。例如,利用交叉工程施工契機,將發現的管道和光纜不同溝等情況登記備案。對于暫停施工的相關工程,每處至少設置1個巡護關鍵點,做好警戒隔離和定期巡檢。作業區工程師每周至少與施工單位聯系 1次,了解復工計劃,留存走訪或電話記錄。對暫停施工超過180天的相關工程,恢復施工時需重新審批。
涉及管道沿線居民或企事業單位突發性、臨時性、周期較短(當日可完工)的小型相關工程,執行“一票兩卡”制度,以“疏而不堵” “主動服務”“快速通過”為原則,主動與后建方協商確定施工方案,積極協調管道主管部門加快審批,縮短施工周期,有效杜絕野蠻、強行施工的現象發生。
作者簡介:于晶晶,1985年生,畢業于西南石油大學,本科,工程師。北京管道公司石家莊處石家莊作業區副主任,主要從事管道管理工作。聯系方式: 17732302430,345948429@qq.com。
