延長志丹LNG輸氣管道工程通過竣工驗收
來源:華油工建 作者: 時間:2025-3-17 閱讀:
3月7日,延長志丹LNG輸氣管道工程順利通過竣工驗收,為陜北能源輸送網絡(luò )再添重要能源動脈。
延長志丹LNG輸氣管道工程全長24.987公里,設計壓力6.3兆帕,于2023年8月25日開工,2023年12月13日中交,年輸氣能力達每天200萬標準立方米。

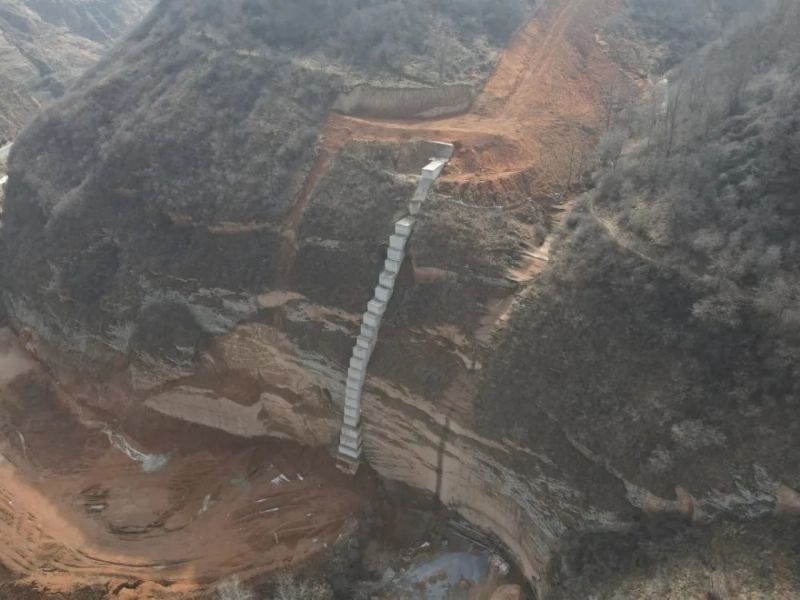

項目建設期間,施工團隊創(chuàng )新采用“動態施工計劃+糾偏”管理模式,通過勞動競賽激發全員攻堅熱情,在復雜地質條件下實現射線檢測合格率97.1%、超聲檢測100%的優異成績。面對S305省道穿越、文物遺址保護等難題,項目團隊運用定向鉆技術和無人機選線,既保障交通通行又保護生態環境,累計完成59處地下障礙穿越,利用冬季窗口期完成7處河流、7處大沖溝施工,確保工程按期交付。管道投運后,通過智能計量撬改造實現與主干網高效聯動,顯著提升了志丹縣及周邊能源化工企業供氣穩定性。
